Trong năm 2025, Tổng Công ty Điện lực miền Nam (EVNSPC) đầu tư cho tỉnh Vĩnh Long 2.500 tỷ đồng, trong đó có 847 tỷ đồng phát triển lưới điện trung hạ thế và 1.712 tỷ đồng cho cải tạo, xây dựng lưới điện 110kV.
Trong quá trình triển khai thực hiện, nhiều công trình hiện vẫn còn vướng công tác giải phóng mặt bằng. Tỉnh đang tập trung tháo gỡ các khó khăn để việc cung cấp điện ổn định, tạo “đòn bẩy” để thúc đẩy sự phát triển kinh tế- xã hội.
![]() |

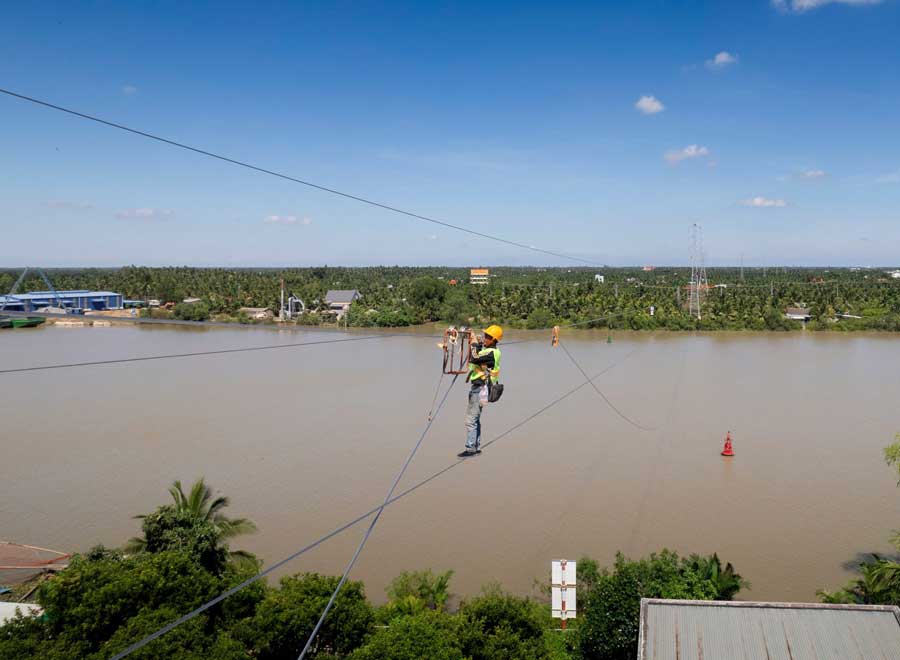

Kéo đường dây 110kV Giao Long- Phú Thuận, vượt sông An Hóa. |
Tình hình cung ứng điện
Tính đến tháng 7/2025, tỉnh Vĩnh Long đang vận hành 4 loại hình nguồn điện với tổng công suất lắp đặt khoảng 5.422MW. Trong đó, 4 nhà máy nhiệt điện than với tổng công suất 4.498MW, 13 nhà máy điện gió với tổng công suất 572MW, 2 dự án điện mặt trời với công suất 189MW, 4.417 hệ thống điện áp mái nhà, tổng công suất lắp đặt 163,8MW.
Tỷ lệ công suất lắp đặt các nguồn điện từ năng lượng tái tạo chiếm 17%, trong đó công suất nhà máy điện gió 0,5%, điện mặt trời 6,5% và cụm 4 nhà máy điện than Duyên Hải 83,14% tổng công suất lắp đặt.
Bên cạnh đó, tỉnh còn có nhiều dự án đang được triển khai thi công như: 14 dự án điện gió với tổng công suất 1.099,75MW; 1 dự án điện sinh khối 25MW và 1 dự án điện đốt chất thải rắn 15MW. Các dự án này có tiến độ vận hành trong năm 2025, 2026, qua đó giúp nâng tổng công suất nguồn lên 6.561MW, khi đó tỷ lệ nguồn điện từ năng lượng tái tạo chiếm đến 31% của tổng công suất lắp đặt các nguồn điện.
Về lưới trung hạ thế, trong năm 2025, đầu tư xây dựng mới 63 công trình lưới trung, hạ thế, với tổng mức đầu tư 847,96 tỷ đồng. Hiện đã đóng điện 37/63 công trình, 17/63 đang triển khai thi công, 9/63 công trình đang tổ chức lựa chọn nhà thầu xây lắp và mua sắm vật tư thiết bị.
Dự kiến cuối năm 2025, Công ty Điện lực Vĩnh Long sẽ hoàn thành đóng điện 100% công trình. Đồng nghĩa với việc tỉnh phát triển thêm được 335,97km đường dây trung thế; 733,05km đường dây hạ thế, 849 trạm biến áp,dung lượng 111,32MVA.
Ông Đào Hòa Bình- Phó Tổng Giám đốc EVNSPC cho biết: Trong 6 tháng đầu năm 2025, EVNSPC đã đưa vào vận hành 7 công trình lưới điện 110kV với tổng vốn đầu tư 500 tỷ đồng. EVNSPC cam kết cung cấp đủ điện, an toàn và tin cậy để đáp ứng nhu cầu phát triển kinh tế- xã hội của tỉnh.
Cụ thể, trong năm 2025, EVNSPC đầu tư cho tỉnh Vĩnh Long 2.500 tỷ đồng, trong đó 847 tỷ đồng phát triển lưới điện trung hạ thế và 1.712 tỷ đồng cho cải tạo, xây dựng lưới điện 110kV. EVNSPC đề nghị Tỉnh ủy, UBND tỉnh và các sở, ngành liên quan hỗ trợ trong công tác giải phóng mặt bằng- vì đây là công tác then chốt; hỗ trợ các thủ tục pháp lý quyết toán... nhằm đảm bảo cung cấp điện ổn định.
Tháo gỡ khó khăn
Ông Trần Quốc Tuấn- Giám đốc Sở Công Thương cho rằng: “Điện phải đi trước, sau đó kinh tế mới phát triển, không thể nào thiếu điện mà kinh tế phát triển được, đây là quan điểm rất rõ ràng của ngành công thương tỉnh”.
![]() |
Điện gió phát triển ở bờ biển Ba Tri. |
Về khó khăn, đối với các công trình trạm biến áp và đường dây 110kV, việc cung cấp điện hiện nay còn một số đường dây 110kV vận hành mang tải cao như: đường dây 175 Bến Tre 2-172 Giồng Trôm (mang tải 95,36%); đường dây 173 Giồng Trôm- 171 Bình Đại (mang tải 93,09%). Đường dây 110kV Cầu Ngang- Trà Vinh 2 vận hành ở mức đầy quá tải (80-90%) khi các nhà máy điện gió phát công suất thấp hoặc không phát được công suất.
Toàn tỉnh đang triển khai 7 công trình, với tổng mức đầu tư 931 tỷ đồng, chiều dài tuyến là 161km, công suất 40MVA gồm: Công trình đường dây 110kV Ba Tri- Bình Thạnh, tổng chiều dài tuyến là 18km, tổng mức đầu tư khoảng 185 tỷ đồng.
Công trình đường dây 110kV Phú Thuận- Bình Đại. Công trình Phân pha dây dẫn đường dây 110kV Vũng Liêm- Trà Vinh 2. Trạm 110kV Dân Thành và đường dây đấu nối. Cải tạo nâng tiết diện dây phân pha từ ACSR240 thành 2ACSR240 từ Trà Vinh đi Duyên Hải (Duyên Trà). Đường dây mạch 2 từ trạm 220kV Trà Vinh 2- trạm 110kV Cầu Kè (chiều dài 24,14km, tổng mức đầu tư 183,1 tỷ đồng, công trình này chưa khởi công, đã có Quyết định số 1148/QĐ-UBND ngày 16/5/2025 về việc chấp thuận chủ trương đầu tư đồng thời với chấp thuận nhà đầu tư).
Lộ ra 110kV trạm 220kV Duyên Hải, tổng mức đầu tư 83,75 tỷ đồng. Các công trình đang triển khai giải phóng mặt bằng, thi công, một số hộ dân yêu cầu đơn giá bồi thường cao, chưa chịu nhận tiền do chưa đồng tình về giá đền bù, dẫn đến chậm tiến độ so với kế hoạch.
Ông Nguyễn Trúc Sơn- Ủy viên Thường vụ Tỉnh ủy, Phó Chủ tịch UBND tỉnh khẳng định: Các cấp chính quyền, sở ngành đã nỗ lực trong công tác quản lý, điều hành, hoàn thành nhiều mục tiêu đề ra. Sự phối hợp giữa các cơ quan, đơn vị cũng được đánh giá là tốt.
Trong thời gian tới, các nhiệm vụ trọng tâm cần phải thực hiện gồm, tiếp tục triển khai các dự án đầu tư trọng điểm, đẩy nhanh tiến độ; tập trung giải quyết các khó khăn, vướng mắc về cung cấp điện, giải phóng mặt bằng; tăng cường công tác quản lý, điều hành, phối hợp giữa các cơ quan, đơn vị; đảm bảo hoàn thành các chỉ tiêu, kế hoạch phát triển kinh tế- xã hội của tỉnh.
Bài, ảnh: THẠCH THẢO
